Správa účastníků projektu

Jako manažer projektu používáte ke správě projektů aplikaci CA Clarity PPM. Uživatelé, kteří nepředstavují zdroje, jako například podílníci projektu a nejvyšší vedení firmy, potřebují mít přístup k vašemu projektu, aby mohli sledovat jeho průběh a měli přístup k projektové dokumentaci.

Aplikace CA Clarity PPM vám umožňuje přidat uživatele, kteří nepředstavují zdroje, jako účastníky a potom je organizovat do skupin účastníků. Přístup k projektové dokumentaci máte pod kontrolou díky použití účastníků a skupiny účastníků.

Poznámka: Aplikace CA Clarity PPM ve výchozím nastavení automaticky přidá zdroje zaměstnanců projektu jako účastníky projektu, když je přidáte jako členy týmu. Správce aplikace CA Clarity PPM může změnit toto chování správy projektu pomocí nastavení Automaticky přidat člena týmu jako účastníka investice.

Předpoklady:

Následující proces popisuje, jak manažer projektu přidává do projektu účastníky a uspořádáte je do projektových skupin:

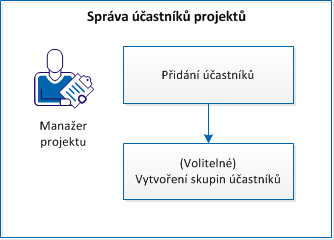

Pracovní postup pro správu účastníků projektu

Chcete-li spravovat účastníky, postupujte takto:

  1. Přidávání účastníků
  2. (Nepovinné) Vytváření skupin účastníků

Přidávání účastníků

Produkt vám umožňuje přidávat uživatele do projektu jako účastníky, aby měli oprávnění zobrazovat informace o projektu a projektovou dokumentaci.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Tým.
  2. Otevřete nabídku Tým a klikněte na možnost Účastníci.
  3. Vyberte zdroje z rozevíracího seznamu a proveďte některou z následujících akcí:
  4. (Nepovinné) Přidejte systémové skupiny jako účastníky.
    1. Z rozevíracího seznamu vyberte možnost Systémové skupiny.
    2. Klikněte na tlačítko Přidat, vyberte systémové skupiny, které chcete přidat, a znovu klikněte na tlačítko Přidat.

    Produkt přidá vybranou systémovou skupinu na seznam účastníků.

Účastníci projektů mohou zobrazovat detaily o projektu, monitorovat jeho průběh a mají přístup k projektové dokumentaci. Chcete-li spravovat účastníky projektu, použijte nabídku Tým a v ní vyberte možnost Účastníci.

Vytváření skupin účastníků

Účastníky projektu můžete uspořádat do skupin účastníků. Skupiny účastníků vám umožňují spravovat práva pro přístup k dokumentaci kolektivně.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Tým.
  2. Otevřete nabídku Tým a klikněte na možnost Skupiny účastníků.
  3. Klikněte na tlačítko Přidat.
  4. Zadejte název skupiny a popis.
  5. Klikněte na ikonu dalekohledu na řádku Výběr účastníků.

    Otevře se okno Zúčastněné zdroje.

  6. Z karty Zdroje vyberte účastníky a klikněte na tlačítko Přidat.

    Produkt přidá vybrané účastníky do skupiny účastníků.

  7. (Nepovinné) Vyberte systémové skupiny z karty Systémové skupiny a klikněte na tlačítko Přidat.

    Produkt přidá vybrané systémové skupiny do skupiny účastníků.

  8. Klikněte na tlačítko Odeslat.

    Produkt vytvoří skupinu účastníků. Chcete-li spravovat skupiny účastníků, jděte do nabídky Tým a zvolte možnost Skupiny účastníků.

Alokace

Alokace je období, ve kterém je zdroj přiřazen k projektu nebo pro něj rezervován. Jedná se o násobek celkového počtu pracovních dní mezi datem zahájení a datem dokončení projektu (včetně) a počtu hodin, které zdroj může každý den odpracovat. Výsledek se zobrazuje jako hodnota alokace každého zdroje. U všech zdrojů je automaticky alokováno 100 % dostupných pracovních dnů.

Rozdíl mezi alokací a odhadem na dokončení (ETC) spočívá v tom, že odhad na dokončení je založen na počtu hodin, po které je zdroj přiřazen k úkolům. Členové týmu mohou být přiřazeni k úkolům po celou dobu jejich alokace k projektu.

Pokud to přispěje k vytvoření přesnějšího harmonogramu, můžete projektovým zdrojům povolit pracovat jednu či dvě hodiny denně či týdně na jiném projektu nebo se účastnit schůzek, které s projektem nesouvisejí.

Informace o alokaci lze změnit následujícími způsoby:

Další informace o správě zdrojů naleznete v Uživatelské příručce modulu Správa zdrojů.

Plánovaná a pevná alokace

Křivka plánované alokace představuje výchozí nebo celkový objem alokace, který požaduje manažer projektu. Křivka pevné alokace představuje skutečný objem alokace potvrzený manažerem zdroje. Stav rezervace zdroje se mění v závislosti na objemu alokací křivek plánované a pevné alokace.

Další informace o správě zdrojů naleznete v Uživatelské příručce modulu Správa zdrojů.

Další informace:

Příklad: Vyplnění mezer v segmentech alokace

Úpravy vlastností člena týmu

Příklad: Vyplnění mezer v segmentech alokace

Pokud při úpravách výchozího segmentu alokace zdroje vzniknou mezery, automaticky bude vytvořen nový segment. Nový segment zobrazuje výchozí procento objemu alokace.

Pro projekt rezervujete zdroj s dostupností nižší než 100 %. Segment alokace je přidán tak, že jeho datum zahájení má vyšší hodnotu, než je hodnota data dokončení předchozího segmentu alokace:

Chcete-li vytvořit mezeru, na stránce vlastností člena týmu v sekcích Plánovaná alokace a Pevná alokace, vytvořte dva řádky alokací. Ve výchozím nastavení je zdroj alokován na 100 %. Jedna alokace pokrývá období, kdy zdroj pracuje na 50 %. Druhá pokrývá období, kdy zdroj pracuje na 0 %. Když uložíte změny, vytvoří se výchozí segment s hodnotou alokace 100 %, který mezeru zaplní.

Přetěžování zdrojů

Při přidávání zdrojů do projektu může manažer zdrojů zdroj přetížit, nebo přijmout zbývající dostupnost. Při nahrazování členů týmu je také možné přetížit zdroj, který nahrazuje předchozí zdroj.

Poznámka: Vyhněte se přetěžování zdrojů, které může zapříčinit zpoždění plánu a snížení výkonu.

Posunutí a poměrné zvětšení (zmenšení) alokací zdrojů

Můžete posunout nebo změnit celek nebo část alokace zdrojů v jednom projektu. Alokace zdrojů lze posouvat v čase dopředu i dozadu. Segmentovaná data alokací zůstanou při posunutí beze změny, ačkoli procento alokované ke každému segmentu se může změnit. Posunutí alokace zdroje může být užitečné pro alokace přesahující přípustné časové měřítko, které může mít rozsah pouze 6 měsíců.

Další informace o správě zdrojů naleznete v Uživatelské příručce modulu Správa zdrojů.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Tým.

    Zobrazí se stránka členů týmu projektu.

  2. Chcete-li alokaci posunout, zaškrtněte políčko vedle názvu zdroje. V pravé horní části stránky otevřete nabídku Akce a klikněte na možnost Posunout alokaci.

    Zobrazí se stránka Posunout alokaci.

  3. V sekci Plán investice si prohlédněte následující pole:
    Datum zahájení investice

    Zobrazuje datum zahájení pro projekt. Hodnota pro pole je převzata z pole Datum zahájení na stránce vlastností harmonogramu.

    Datum dokončení investice

    Zobrazuje datum dokončení pro projekt. Hodnota pro pole je převzata z pole Datum dokončení na stránce vlastností harmonogramu.

  4. V sekci Časové rozpětí k posunutí vyplňte následující pole:
    Datum zahájení

    Definuje datum zahájení práce zdroje na projektu. Datum označuje počátek posouvaného rozsahu dat.

    Datum dokončení

    Definuje datum ukončení práce zdroje na projektu. Datum označuje ukončení posouvaného rozsahu dat.

  5. V sekci Parametry časového posunu vyplňte následující pole:
    Posunout na datum

    Definuje nové datum zahájení pro posunutá data.

    Poznámka: Pokud pole ponecháte prázdné, k posunu nedojde.

    Datum zastavení posunu

    Definuje poslední možné datum pro posun alokací. Alokace nelze posunout za toto poslední datum.

    Změnit procento alokace o

    Definuje změnu procenta v alokaci požadované pro daný posun.

    Poznámka: Pokud pole ponecháte prázdné, nedojde ke změně procenta alokace.

    Povinné: Ne

  6. Uložte změny.

Změna výchozí alokace zdroje (Investice)

Pomocí následujícího postupu můžete určit odchylky od pole Výchozí % alokace. Pokud chcete provést dodatečné plánování projektu, můžete zrušit rezervaci závazně rezervovaného zdroje nebo ji rozšířit.

Další informace o správě zdrojů naleznete v Uživatelské příručce modulu Správa zdrojů.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Tým.

    Zobrazí se stránka členů týmu projektu.

  2. Klikněte na ikonu Vlastnosti vedle zdroje, jehož alokaci chcete změnit.

    Zobrazí se stránka vlastností člena týmu.

  3. Vyplňte následující pole v sekci Obecné:
    Výchozí % alokace

    Definuje procento času, které chcete zdroji alokovat pro tento projekt (můžete uvést i hodnotu 0). Tato hodnota se projeví ve sloupcích Alokace a % alokace na stránce členů projektového týmu.

    Výchozí: 100 procent

    Povinné: Ne

  4. Pro každou odchylku od výchozí alokace v sekcích Plánovaná alokace a Pevná alokace vytvořte jeden řádek. Chcete-li vytvořit období plánované nebo pevné alokace, vyplňte v řádku následující pole:
    Start

    Definuje datum zahájení období alokace.

    Finish

    Definuje datum dokončení období alokace.

    % alokováno

    Definuje předpokládané procento času (předběžné nebo potvrzené), po které bude zdroj pracovat na dané investici.

  5. Uložte změny.

Další informace:

Automatické plánování

Týmy (projekty a investice)

Alokace

Úpravy alokací

Na stránce členů projektového týmu můžete upravit alokaci týmu k projektu pomocí buněk závislých na čase. Buňky závislé na čase obsahují hodnoty plánované alokace, pevné alokace, odhadu na dokončení (ETC) a skutečné hodnoty. Informace plánované a pevné alokace můžete upravit, a vytvořit tak segmenty alokace. Segmenty alokace pro člena týmu můžete vytvářet mezi datem zahájení a datem dokončení.

Pro členy týmu můžete přímo definovat datum zahájení a datum dokončení. Tato data mohou být také zděděna z data zahájení a data dokončení investice. Při úpravách informací o alokacích v buňkách závislých na čase budou po uložení použita následující pravidla úprav:

  1. Datum zahájení a datum dokončení pro člena týmu bude ověřeno proti rozsahu dat dané buňky. Spadá-li aktuální datum zahájení nebo datum dokončení pro člena týmu do rozsahu dat buňky, informace, kterou jste zadali, bude zahájena (nebo dokončena) v aktuálním datu člena týmu.
  2. Pokud je rozsah dat buňky mimo aktuální datum zahájení nebo datum dokončení člena týmu, datum zahájení (nebo dokončení) člena týmu se aktualizuje, aby odpovídalo datu zahájení (nebo dokončení) buňky.
  3. Máte-li přístupová práva upravovat datum zahájení a datum dokončení investice, když alokujete člena týmu mimo aktuální data investice, data investice se přesunou a přizpůsobí alokaci.
  4. Nezadáte-li do buňky, která se nachází mezi dvěma buňkami obsahujícími informace, informace o alokaci, alokace dané prázdné buňky bude nastavena na 0 %.

Chcete-li manažerům zdroje umožnit správu alokací týmů v uzamčeném projektu, ověřte, zda je vybrána výchozí možnost nastavení správy projektů Povolit úpravy alokací u zamknutých investic. Toto nastavení umožní manažerům zdroje měnit tým i ve chvíli, kdy pracujete na harmonogramu projektu, ať již v režimu předběžného harmonogramu, nebo při práci v plánovači v počítači v režimu offline.

Další informace o správě zdrojů naleznete v Uživatelské příručce modulu Správa zdrojů.

Další informace:

Alokace

Zámky projektu a nahrazení člena týmu

Definování výchozího nastavení správy projektu

Reset alokací zdroje

Alokace zdrojů můžete resetovat pomocí jedné z následujících metod:

Alokace zdrojů podle odhadů

Možnost Alokovat podle odhadů použijte, pokud jste změnili původní hodnou odhadu na dokončení (ETC) zdroje a chcete-li vypočítat plánovanou alokaci na základě nových odhadů. Tento výpočet se projeví pouze v části alokace po datu konce období pro skutečné hodnoty zdroje. Výsledné segmenty alokace jsou zaokrouhleny na základě hodnoty zadané v poli Zaokrouhlit alokace na nejbližší %. Hodnota je výchozí nastavení správy projektů.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Tým.

    Zobrazí se stránka členů týmu projektu.

  2. Zaškrtněte políčko vedle názvu zdroje, role nebo nepracovního zdroje a v nabídce Akce klikněte na možnost Alokovat podle odhadů.

Další informace:

Jak se odhady (ETC) vypočítávají

Definování výchozího nastavení správy projektu

Vytvoření odhadů na základě alokace zdrojů

Pomocí následujícího postupu můžete generovat odhady na základě alokace.

Možnost Odhad na základě alokace je k dispozici pouze u zdrojů, které jsou přiřazeny k úkolům pracnosti.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Tým.

    Zobrazí se stránka členů týmu projektu.

  2. Zaškrtněte políčko vedle názvu zdroje a v nabídce Akce klikněte na možnost Odhad na základě alokace.

    Hodnota v poli Odhad na dokončení (ETC) je obnovena a shoduje se s hodnotou alokace.

Nastavení alokace zdroje

Pomocí následujícího postupu můžete nastavit alokaci pro jednoho nebo více členů týmu. Můžete přizpůsobit projekty, jejichž zdroje jsou přiřazeny mimo OBS.

Změny provedené na této stránce potlačí nastavení na stránce vlastností člena týmu.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Tým.

    Zobrazí se stránka členů týmu projektu.

  2. Zaškrtněte políčko vedle názvu zdroje a v nabídce Akce klikněte na možnost Nastavit alokaci.

    Zobrazí se stránka nastavení alokace.

  3. V sekci Obecné této stránky vyplňte následující pole:
    Datum zahájení

    Definuje datum zahájení práce zdroje na projektu.

    Datum dokončení

    Definuje datum ukončení práce zdroje na projektu.

    Výchozí alokace %

    Definuje procento času, po který chcete zdroj alokovat pro tento projekt (můžete uvést i hodnotu 0). Změníte-li hodnotu v tomto poli, změní se také hodnota v poli Výchozí % alokace na stránce vlastností člena týmu.

    Stav rezervace

    Definuje stav rezervace pro daný zdroj.

    Hodnoty:

    • Předběžná. Zdroj má předběžně naplánováno pracovat na investici.
    • Potvrzená. Zdroj má závazně naplánováno pracovat na investici.
    • Smíšená. Znamená to, že zdroj je pro investici nebo službu alokován nezávazně i závazně, nebo nezávazná rezervace zdroje neodpovídá závazné rezervaci.

      Výchozí: Předběžná

    Stav požadavku

    Vyberte stav žádanky na zdroj pro projekt.

    Otevřeno pro zápis času

    Určuje, zda zdroj může zaznamenávat čas strávený na přiřazeném úkolu do pracovního výkazu.

    Hodnoty: Ano nebo ne

    Výchozí hodnota: Beze změny

    Jednotka OBS členů týmu

    Definuje přičlenění jednotky OBS ke zdroji přiřazenému k projektu.

    Výchozí hodnota: Výchozí jednotka OBS členů týmu (je-li v projektu hodnota definovaná)

    Role

    Definuje roli investice zdroje. Zadáte-li roli, tato hodnota nahradí hodnotu v poli Role investice na stránce vlastností člena týmu.

  4. Vyplňte následující pole v sekci Existující segmenty alokace:
    Vymazat existující segmenty alokace

    Určuje, zda mají být z vybraného člena týmu odstraněny všechny segmenty alokace.

  5. Chcete-li pro vybrané členy týmu vytvořit nový segment alokace, vyplňte na stránce v sekci Nové segmenty alokace následující pole:
    Zahájení

    Definuje datum zahájení segmentu alokace.

    Dokončení

    Definuje datum ukončení segmentu alokace.

    % alokováno

    Definuje předpokládané procento času (předběžné nebo potvrzené), po které bude zdroj pracovat na dané investici.

  6. Uložte změny.

Další informace:

Úpravy vlastností člena týmu

Přijetí pevné alokace

Tuto možnost použijte, chcete-li nastavit plánovanou alokaci podle pevné nebo potvrzené alokace. Nezávazně rezervované segmenty v sekci Plánovaná alokace budou odebrány a všechny segmenty budou resetovány na hodnotu odpovídající závazně zarezervovanému segmentu.

Hodnoty ve sloupcích % alokace a Týdenní souhrn na stránce členů projektového týmu se změní odpovídajícím způsobem. Když přijmete pevnou alokaci, změní se stav rezervace zdroje na hodnotu Pevná, protože je alokace zcela potvrzena.

Poznámka: Možnost přijmout pevnou alokaci závisí na výchozím nastavení možnosti Povolit smíšené rezervace správy projektů.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Tým.

    Zobrazí se výchozí stránka členů projektového týmu.

  2. Zaškrtněte políčko vedle názvu zdroje, pro který chcete přijmout pevnou alokaci, a v nabídce Akce klikněte na možnost Přijmout pevnou alokaci.

    Zobrazí se stránka pro potvrzení.

  3. Klikněte na tlačítko Ano.

Další informace:

Nastavení výchozích možností rezervace zdroje

Potvrzení plánované alokace

Pevnou alokaci můžete resetovat, aby odpovídala plánované alokaci.

Když je stav rezervace zdroje závazný, je zdroj v plném rozsahu potvrzen. Potvrzení plánované alokace neobnoví výchozí procento alokace. Plánovaná alokace je zkopírována do pole Pevná alokace ve sloupci Týdenní souhrn na stránce členů projektového týmu.

Poznámka: Zobrazení sekce Pevná alokace na stránce závisí na výchozím nastavení možnosti Povolit smíšené rezervace správy projektů.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Tým.

    Zobrazí se stránka členů týmu projektu.

  2. Zaškrtněte políčko vedle názvu zdroje a v nabídce Akce klikněte na možnost Potvrdit plánovanou alokaci.

    Zobrazí se stránka pro potvrzení.

  3. Klikněte na tlačítko Ano.

Další informace:

Definování výchozího nastavení správy projektu
