Správa rizik projektu

Proces správy rizik zahrnuje identifikaci, analýzu, plánování, sledování a sdělování rizika. Správa rizik zahrnuje rizika, problémy a požadavky na změny. Základem správy rizik projektu je vědomé vyhodnocování potenciálních problémů a závažnosti jejich dopadu a následné rozhodování na základě získaných informací.

Po té, co manažer projektu identifikuje a analyzuje riziko, vytvoří riziko nebo problém na základě jeho dopadu.

Rizika lze identifikovat kdykoli v průběhu životního cyklu projektu. Riziko lze eskalovat do problému, když se zdá pravděpodobné, že ovlivní projekt významným způsobem. Výsledkem problémů jsou požadavky na změny, které mohou pomoci nalézt efektivní řešení.

Následující schéma a tento scénář popisují jeden ze způsobů správy rizik projektu. Další informace o jných způsobech správy rizik projektů naleznete v Uživatelské příručce modulu Správa projektů.

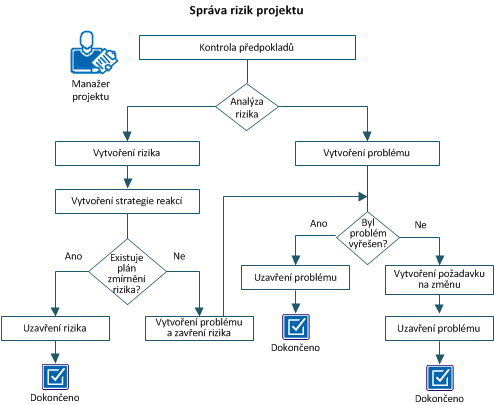

Tento obrázek zobrazuje pracovní postup pro správu rizika.

Příklad: Vytvoření a správa rizika projektu

V tomto příkladu vyvíjí projektový tým ve společnosti Forward Inc. nový produkt za použití speciální technologie. Organizace má jen omezené zdroje, které mají zkušenosti s touto technologií, proto musí tým k dokončení projektu použít externí zdroje. Kromě toho je produkt dodáván v balíčku s rozhraními API, pro která jsou požadována právní schválení.

Tým identifikuje k analýze dvě rizika ovlivňující projekt významným způsobem:

Po analýze vytvoří manažer projektu na základě dopadu rizika na projekt riziko pro omezené zdroje a problém pro závislost.

Chcete-li spravovat rizika projektu, proveďte následující kroky:

  1. Zkontrolujte předpoklady.
  2. Analyzujte riziko.

Zkontrolujte předpoklady.

K dokončení všech úkolů obsažených v tomto scénáři budete potřebovat následující přístupová práva:

Vytvoření rizika

Riziko je potencionální událost v budoucnosti, která má pozitivní nebo negativní efekt na cíl projektu. Identifikujte rizika v projektu co nejdříve, abyste si uvědomili potencionální dopady na rozsah projektu, harmonogram, rozpočet a jiné faktory. V tomto scénáři se tým rozhodne zmírnit riziko omezených zdrojů zaměstnáním externích zdrojů. Manažer projektu vytvoří podrobné riziko se všemi informacemi a z rozevíracího seznamu Kategorie vybere možnost Dostupnost zdrojů.

Pokud se celková výsledná hodnota podrobného rizika liší od hodnocení, které jste tomuto riziku přiřadili, tyto dvě součásti správy rizik se navzájem ovlivňují. Výsledná hodnota podrobného rizika přepíše vámi přiřazené hodnocení. Vytvoříte-li podrobné riziko, aniž byste mu přiřadili hodnocení, na základě hodnot z položek tohoto rizika dojde k zabarvení příslušného faktoru v seznamu. Odstraněním podrobného rizika dojde ke změně celkové výsledné hodnoty rizika projektu a také souhrnné výsledné hodnoty rizika pro konkrétní kategorii rizika.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Klikněte na tlačítko Nový.
  3. Vyplňte následující pole v sekci Obecné. Následující pole je třeba vysvětlit:
    Kategorie

    Definuje kategorii, do které riziko patří.

    Hodnoty:

    • Přizpůsobivost: Projekt není adaptovatelný.
    • Financování: Financování projektu není alokováno, nebo je k dispozici s omezeními.
    • Lidské rozhraní: Uživatelské rozhraní (UI) je špatně definováno.
    • Implementace: Existují nejasnosti týkající se pracnosti implementace a přijetí projektu uživateli.
    • Vzájemné závislosti: Projekt je závislý na jiných projektech.
    • Cíle: Požadavky, cíle, rozsah a přínosy projektu jsou nepřiměřené, nejasné, nedají se změřit a nedají se ověřit.
    • Kultura organizace: Projekt vyžaduje změny kultury společnosti, obchodních procesů, postupů nebo zásad.
    • Dostupnost zdrojů: Dostupnost interních zdrojů je nejistá a jsou vyžadovány externí zdroje.
    • Sponzorství: Sponzorství není jasně identifikováno a potvrzeno.
    • Podporovatelnost: Projekt nebude v budoucnu možné snadno podporovat a budou třeba rozsáhlé aktualizace.
    • Technické: Technologie použitá v projektu není prověřená a je třeba nových interních nebo externích odborných znalostí.

      Poznámka: Při zadání kategorie rizika přepíše celková výsledná hodnota rizika jakýkoli jiný stav, který jste pro tuto kategorii či faktor vybrali.

    Vlastník

    Definuje jméno zdroje, který provádí správu rizika. Tento zdroj je zodpovědný za to, že problém bude v průběhu svého životního cyklu odpovídajícím způsobem spravován a sledován.

    Výchozí: Aktuálně přihlášený zdroj.

  4. Vyplňte následující pole v sekci Podrobnosti. Následující pole je třeba vysvětlit:
    Datum dopadu rizika

    Definuje datum, od kterého mohou následky rizika začít ovlivňovat projekt. Pokud identifikujete datum dopadu rizika, zadejte toto datum do pole Cílové datum vyřešení.

    Výchozí hodnota: Aktuální datum

    Předpoklady

    Definuje předpoklady, které určují zda tato položka může být rizikem. Tyto předpoklady můžete ověřit pro potvrzení, že po dobu trvání rizika budou stále platné. Pokud dojde ke změně předpokladů, může dojít také ke změně dopadu nebo pravděpodobnosti rizika.

    Přidružená rizika

    Definuje rizika tohoto projektu, která jsou přidružena k tomuto riziku. Riziko můžete spojovat pouze s riziky v tomto projektu.

    Přidružené problémy

    Definuje problémy tohoto projektu, které jsou přidruženy k tomuto riziku. Riziko můžete spojovat pouze s problémy v tomto projektu.

    Typ odezvy

    Definuje typ odezvy na dané riziko.

    Hodnoty:

    • Hlídat. Nechcete (zatím) na toto riziko reagovat. Tento typ je obvykle přiřazen takovému riziku, které má nízkou výslednou hodnotu vypočteného rizika. Přestože pravděpodobnost vzniku nebo dopad rizika nejsou na tak vysoké úrovni, aby bylo nutné provádět okamžitou akci, chcete nechat toto riziko otevřené a sledovat je.
    • Přijmout. Tento typ použijte v případě, kdy akceptujete ohrožení rizikem, nebo v případech, kdy nechcete riziko řešit.
    • Převést. Tento typ použijte tehdy, chcete-li převést riziko do jiného projektu. Po převedení do jiného projektu lze riziko pro aktuální projekt uzavřít.
    • Zmírnit. Tento typ použijte v případě, kdy chcete použít strategii reakce a toto riziko řešit.

      Výchozí: Hlídat

      Poznámka: V tomto scénáři vyberte možnost Zmírnit.

  5. V sekci Kvantifikovat riziko vyplňte následující pole. Následující pole je třeba vysvětlit:
    Pravděpodobnost

    Definuje míru pravděpodobnosti vzniku rizika. Pravděpodobnost rizika je použita k výpočtu míry ohrožení rizikem.

    Hodnoty: Nízká (1), Střední (2) nebo Vysoká (3)

    Výchozí hodnota: Nízká

    Vypočtené riziko

    Zobrazuje výslednou hodnotu vypočtenou na základě výběru hodnot v polích Pravděpodobnost a Dopad.

    Hodnoty:

    • 1–3 (Zelená). Pravděpodobnost vypočteného rizika je nízká.
    • 4–6 (Žlutá). Pravděpodobnost vypočteného rizika je střední.
    • 7–9 (Červená). Pravděpodobnost vypočteného rizika je vysoká.
    Dopad

    Definuje dopad, který má riziko na projekt. Dopad rizika je určen jeho vlivem na výkon projektu, podporovatelnost, náklady a harmonogram. Tato hodnota se použije k výpočtu míry ohrožení rizikem.

    Výchozí hodnota: Nízká

  6. Je-li potřeba, připojte dokument poskytující hodnotné informace o pozadí rizika, jeho zmírnění nebo vlivu na projekt v sekci Přílohy.
  7. Vyplňte následující pole v sekci Vyřešení: Následující pole je třeba vysvětlit:
    Vyřešení

    Definuje konečné řešení tohoto rizika, jakmile je riziko zmírněno. Data o řešení jsou užitečná pro zpětné zjištění výsledků strategie reakce na riziko při plánování nebo práci s budoucími plány rizik projektů.

    Poznámka: Vyřešení lze definovat během vytváření rizika nebo před jeho zavřením.

    Zůstatková rizika

    Určuje, jaká rizika byla v projektu nalezena nebo vytvořena v důsledku akcí provedených k vyřešení rizika. Na rozdíl od přidružených rizik nemají zůstatková rizika podobné výsledky, ale jsou výsledkem akcí provedených k vyřešení rizika.

  8. Uložte změny.

Vytvoření strategie reakcí na riziko

Když padne rozhodnutí zmírnit riziko, manažer projektu vytvoří a přiřadí vlastníka rizika, který má za úkol vyvinout strategii reakcí. Strategie reakcí na riziko dokumentují akce, požadavky na sledování a další podpůrné informace potřebné ke snížení pravděpodobnosti a zmírnění dopadu rizika.

Bez ohledu na to, kdo je vlastníkem rizika, lze jednotlivé strategie reakcí přiřadit různým zdrojům, přičemž každá strategie reakce může mít svůj vlastní termín. Tato data a jména lze použít u procesů k odeslání oznámení a připomenutí vlastníkům rizik. Obvykle vytváříte strategii reakcí na riziko tehdy, vyberete-li jako Typ odezvy možnost Zmírnit.

V některých případech se můžete rozhodnout, že přijmete ohrožení rizikem a nebudete riziko řešit.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Otevřete riziko.
  3. Otevřete nabídku Vlastnosti a klikněte na položku Strategie reakcí.
  4. Vyplňte pole a uložte změny kliknutím na tlačítkoPřidat.

Zavřete riziko.

Jakmile bylo riziko úspěšně zmírněno, změňte stav rizika na hodnotu Uzavřeno a zadejte informace o konečném vyřešení rizika. Zadání podrobných informací o vyřešení vám pomůže rychle si zpětně vybavit výsledek strategie reakcí na riziko, až budete plánovat nebo řešit rizika u budoucích projektů.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Otevřete riziko.
  3. Změňte Stav na hodnotu Uzavřeno.
  4. V sekci Vyřešení zadejte informace o tom, jak bylo riziko zmírněno.
  5. Uložte změny.

Vytvořte problém a zavřete riziko.

Problém je událost, která ovlivnila projekt. Když selže plán na zmírnění rizika, můžete riziko eskalovat na problém. Z existujícího rizika vytvořte problém a riziko zavřete. Nový problém zdědí název rizika, jeho popis a některé z hodnot, například Stav (Otevřeno) a Datum vytvoření (aktuální kalendářní datum). Vždy můžete odkazovat zpět k původnímu riziku. Vytvořením problému z rizika na daný problém upozorníte a budou provedeny konkrétní akce a úkoly, aby projektový tým mohl problém vyřešit a uzavřít. To navíc umožňuje týmu uchovávat záznam problémů a jejich výsledků za účelem analýz při uzavírání projektu a pro plánování budoucích projektů.

K tomuto problému také můžete připojit další související rizika nebo problémy. Propojení všech souvisejících problémů a rizik umožní v budoucích analýzách a auditech sledovat závislosti a trendy.

V tomto scénáři jsou jako součást plánu na zmírnění rizika najmuti externí dodavatelé k dokončení práce. Avšak najmutí dodavatelé nemají požadovanou úroveň zkušeností, což má dopad na průběh realizace projektu. Z rizika se nyní stane problém a manažer projektu tak vytvoří z tohoto rizika problém a riziko zavře.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Otevřete riziko.
  3. Klikněte na možnost Vytvořit problém.
  4. Vyplňte následující pole v sekci Obecné. Následující pole je třeba vysvětlit:
    Kategorie

    Definuje kategorii, do které problém patří.

    Hodnoty:

    • Přizpůsobivost: Projekt není adaptovatelný.
    • Financování: Financování projektu není alokováno, nebo je k dispozici s omezeními.
    • Lidské rozhraní: Uživatelské rozhraní (UI) je špatně definováno.
    • Implementace: Existují nejasnosti týkající se pracnosti implementace a přijetí projektu uživateli.
    • Vzájemné závislosti: Projekt je závislý na jiných projektech.
    • Cíle: Požadavky, cíle, rozsah a přínosy projektu jsou nepřiměřené, nejasné, nedají se změřit a nedají se ověřit.
    • Kultura organizace: Projekt vyžaduje změny kultury společnosti, obchodních procesů, postupů nebo zásad.
    • Dostupnost zdrojů: Dostupnost interních zdrojů je nejistá a jsou vyžadovány externí zdroje.
    • Sponzorství: Sponzorství není jasně identifikováno a potvrzeno.
    • Podporovatelnost: Projekt nebude v budoucnu možné snadno podporovat a budou třeba rozsáhlé aktualizace.
    • Technické: Technologie použitá v projektu není prověřená a je třeba nových interních nebo externích odborných znalostí.
    Vlastník

    Definuje jméno zdroje, který problém spravuje. Tento zdroj je zodpovědný za to, že problém bude v průběhu svého životního cyklu odpovídajícím způsobem spravován a sledován.

    Výchozí: Aktuálně přihlášený zdroj.

  5. Vyplňte pole v sekci Podrobnosti.
  6. Je-li potřeba, připojte dokument poskytující hodnotné informace o pozadí problému, jeho vyřešení nebo vlivu na projekt v sekci Přílohy.
  7. Po vyřešení tohoto problému vyplňte sekci Vyřešení.
  8. Chcete-li přejít na stránku Vlastnosti rizika a riziko uzavřít, klikněte na tlačítko Uložit a zpět.
  9. Změňte Stav na hodnotu Uzavřeno.
  10. Uložte změny.

Vytvoření problému

Problém vytvořte tehdy, má-li riziko významný dopad na projekt. Jelikož se v procesu schválení počítá se zpožděním, vytvoří manažer projektu problém a přiřadí mu kategorii jako závislost.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Otevřete nabídku Rizika, problémy a změny a klikněte na možnost Problémy.
  3. Klikněte na tlačítko Nový.
  4. Vyplňte následující pole v sekci Obecné. Následující pole je třeba vysvětlit:
    ID problému

    Definuje jedinečný identifikátor problému. Jakmile problém uložíte,identifikátor již nelze změnit.

    Kategorie

    Definuje kategorii, do které problém patří.

    Hodnoty:

    • Přizpůsobivost: Projekt není adaptovatelný.
    • Financování: Financování projektu není alokováno, nebo je k dispozici s omezeními.
    • Lidské rozhraní: Uživatelské rozhraní (UI) je špatně definováno.
    • Implementace: Existují nejasnosti týkající se pracnosti implementace a přijetí projektu uživateli.
    • Vzájemné závislosti: Projekt je závislý na jiných projektech.
    • Cíle: Požadavky, cíle, rozsah a přínosy projektu jsou nepřiměřené, nejasné, nedají se změřit a nedají se ověřit.
    • Kultura organizace: Projekt vyžaduje změny kultury společnosti, obchodních procesů, postupů nebo zásad.
    • Dostupnost zdrojů: Dostupnost interních zdrojů je nejistá a jsou vyžadovány externí zdroje.
    • Sponzorství: Sponzorství není jasně identifikováno a potvrzeno.
    • Podporovatelnost: Projekt nebude v budoucnu možné snadno podporovat a budou třeba rozsáhlé aktualizace.
    • Technické: Technologie použitá v projektu není prověřená a je třeba nových interních nebo externích odborných znalostí.
    Vlastník

    Definuje jméno zdroje, který problém spravuje. Tento zdroj je zodpovědný za to, že problém bude v průběhu svého životního cyklu odpovídajícím způsobem spravován a sledován.

    Výchozí: Aktuálně přihlášený zdroj.

    Autor

    Zobrazuje jméno zdroje, který vytvořil daný problém.

    Výchozí: Aktuálně přihlášený zdroj.

  5. Vyplňte pole v sekci Podrobnosti.
  6. Je-li potřeba, připojte dokument poskytující hodnotné informace o pozadí problému, jeho vyřešení nebo vlivu na projekt v sekci Přílohy.
  7. Po vyřešení tohoto problému vyplňte sekci Vyřešení.
  8. Uložte změny.

Zavřete problém.

Jakmile je problém vyřešen, změňte stav na hodnotu Uzavřeno a zadejte informace o konečném vyřešení problému. Zadání podrobných informací o vyřešení může pomoci zpětně zjistit výsledek problému při plánování nebo práci s plány budoucích problémů projektů.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Otevřete nabídku Rizika, problémy a změny a klikněte na možnost Problémy.
  3. Otevřete riziko.
  4. Změňte Stav na hodnotu Uzavřeno.
  5. Zadejte informace o tom, jak byl problém vyřešen do sekce Vyřešení.
  6. Uložte změny.

Postup vytvoření požadavku na změnu

Požadavek na změnu je změna týkající se rozšíření nebo zúžení rozsahu projektu, harmonogramu nebo rozpočtu. Požadavek na změnu vytvořte tehdy, má-li vyřešení problému vliv na rozsah projektu, harmonogram nebo rozpočet. Zaznamenání požadavku na změnu pomáhá analyzovat projekt a také se poučit z minulých událostí.

V tomto scénáři vytvoří manažer projektu požadavek na změnu na prodloužení uzávěrky projektu, čímž adresuje oba tyto problémy:

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Otevřete nabídku Rizika, problémy a změny a klikněte na možnost Problémy.
  3. Otevřete problém a klikněte na možnost Vytvořit požadavek na změnu.
  4. Vyplňte následující pole v sekci Obecné. Následující pole je třeba vysvětlit:
    Kategorie

    Definuje kategorii, do které požadavek na změnu patří.

    Hodnoty:

    • Přizpůsobivost: Projekt není adaptovatelný.
    • Financování: Financování projektu není alokováno, nebo je k dispozici s omezeními.
    • Lidské rozhraní: Uživatelské rozhraní (UI) je špatně definováno.
    • Implementace: Existují nejasnosti týkající se pracnosti implementace a přijetí projektu uživateli.
    • Vzájemné závislosti: Projekt je závislý na jiných projektech.
    • Cíle: Požadavky, cíle, rozsah a přínosy projektu jsou nepřiměřené, nejasné, nedají se změřit a nedají se ověřit.
    • Kultura organizace: Projekt vyžaduje změny kultury společnosti, obchodních procesů, postupů nebo zásad.
    • Dostupnost zdrojů: Dostupnost interních zdrojů je nejistá a jsou vyžadovány externí zdroje.
    • Sponzorství: Sponzorství není jasně identifikováno a potvrzeno.
    • Podporovatelnost: Projekt nebude v budoucnu možné snadno podporovat a budou třeba rozsáhlé aktualizace.

      Technické: Technologie použitá v projektu není prověřená a je třeba nových interních nebo externích odborných znalostí.

    Vlastník

    Definuje jméno zdroje, který požadavek na změnu spravuje. Tento zdroj je zodpovědný za to, že bude požadavek na změnu v průběhu svého životního cyklu odpovídajícím způsobem spravován a sledován.

    Výchozí: Aktuálně přihlášený zdroj.

  5. Vyplňte pole v sekci Podrobnosti.
  6. Je-li potřeba, připojte dokument poskytující hodnotné informace o pozadí požadavku na změnu, jeho vyřešení nebo vlivu na projekt v sekci Přílohy.
  7. Vyplňte pole v sekci Vliv. Následující pole je třeba vysvětlit:
    Dopad na směrný plán

    Popište, jaký vliv mohou změny v požadavku mít na směrný plán projektu.

    Dopad na jiné projekty

    Popište, jaký vliv může požaddavek mít na jiné projekty.

    Změna nákladů

    Definuje, o jakou částku může požadavek změnit rozpočtové náklady projektu. Rozpočtové náklady projektu se definují v poli na stránce vlastností rozpočtu.

    Změna plánu

    Určuje počet dní, o který může požadavek zpozdit nebo uspíšit celkový harmonogram projektu.

    Změna ve zdrojích

    Definuje počet, který odpovídá požadavku na zvýšení nebo snížení počtu zdrojů potřebných pro projekt.

  8. Vyplňte pole v sekci Vyhodnocení.
  9. Chcete-li přejít na stránku vlastností problému a problém zavřít, klikněte na tlačítko Uložit a zpět.
  10. Změňte Stav na hodnotu Uzavřeno.
  11. Uložte změny.

Rizika

Vytvářením rizik a můžete podchytit nejisté faktory a minimalizovat nákladné důsledky nečekaných nebo nezvládnutých problémů. Můžete vytvořit plánované strategie pro případ rizika a přidružit rizika k úkolům a procesům.

Práce s riziky

Stránka se seznamem rizik obsahuje seznam existujících rizik. Je-li na stránce rizik ve sloupci Nad mezní hodnotou ikona zaškrtnutí, znamená to, že výsledná hodnota rizika překračuje mezní hodnotu.

Rizika můžete spravovat následujícími způsoby:

Vytváření rizik

Rizika můžete vytvářet následujícími způsoby:

Vytváření rizik z problémů

Rizika můžete vytvářet z existujících problémů. Do nového problému jsou přeneseny základní informace ze společných polí, čímž je usnadněno nastavení. Z rizika můžete odkazovat zpět na původní problém. To usnadní procházení mezi záznamy. Navíc lze ručně přidružovat rizika nebo problémy k sobě navzájem. Lze tak porozumět vztahům mezi riziky a problémy, což přispívá k celkově lepšímu řízení projektu.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Otevřete nabídku Rizika, problémy a změny a klikněte na možnost Problémy.
  3. Klikněte na název problému.
  4. Klikněte na položku Vytvořit riziko.
  5. Vyplňte následující pole v sekci Obecné. Následující pole je třeba vysvětlit:
    Kategorie

    Definuje kategorii, do které riziko patří.

    Hodnoty:

    • Přizpůsobivost: Projekt není adaptovatelný.
    • Financování: Financování projektu není alokováno, nebo je k dispozici s omezeními.
    • Lidské rozhraní: Uživatelské rozhraní (UI) je špatně definováno.
    • Implementace: Existují nejasnosti týkající se pracnosti implementace a přijetí projektu uživateli.
    • Vzájemné závislosti: Projekt je závislý na jiných projektech.
    • Cíle: Požadavky, cíle, rozsah a přínosy projektu jsou nepřiměřené, nejasné, nedají se změřit a nedají se ověřit.
    • Kultura organizace: Projekt vyžaduje změny kultury společnosti, obchodních procesů, postupů nebo zásad.
    • Dostupnost zdrojů: Dostupnost interních zdrojů je nejistá a jsou vyžadovány externí zdroje.
    • Sponzorství: Sponzorství není jasně identifikováno a potvrzeno.
    • Podporovatelnost: Projekt nebude v budoucnu možné snadno podporovat a budou třeba rozsáhlé aktualizace.
    • Technické: Technologie použitá v projektu není prověřená a je třeba nových interních nebo externích odborných znalostí.
    Vlastník

    Definuje jméno zdroje, který provádí správu rizika. Tento zdroj je zodpovědný za to, že riziko bude v průběhu svého životního cyklu odpovídajícím způsobem spravováno a sledováno.

    Výchozí: Aktuálně přihlášený zdroj.

    Autor

    Zobrazuje název zdroje, který vytvořil dané riziko.

    Výchozí: Aktuálně přihlášený zdroj.

  6. Vyplňte následující pole v sekci Podrobnosti: Následující pole je třeba vysvětlit:
    Příznaky rizika

    Definuje příznaky, které identifikují tuto položku jako riziko.

    Popis dopadu

    Zobrazuje popis dopadu rizika na projekt.

    Datum dopadu rizika

    Zobrazuje datum, kdy na projekt dopadly následky rizika.

    Cílové datum vyřešení

    Zobrazuje cílové datum vyřešení rizika.

    Předpoklady

    Zobrazuje předpoklady, které určují riziko.

    Přidružená rizika

    Definuje rizika tohoto projektu, která jsou přidružena k tomuto riziku. Riziko můžete spojovat pouze s riziky tohoto projektu.

    Přidružené problémy

    Definuje problémy tohoto projektu, které jsou přidruženy k tomuto riziku. Riziko můžete spojovat pouze s riziky tohoto projektu.

    Typ odezvy

    Definuje typ odezvy na dané riziko.

    Hodnoty:

    • Hlídat. Tento typ použijte v případě, kdy nechcete jako reakci na riziko provádět žádnou akci. Tento typ je obvykle přiřazen takovému riziku, které má nízkou výslednou hodnotu vypočteného rizika. Jinými slovy, přestože pravděpodobnost vzniku nebo dopad rizika nejsou na tak vysoké úrovni, aby bylo nutné provádět okamžitou akci, chcete nechat toto riziko otevřené a sledovat je.
    • Přijmout. Tento typ použijte v případě, kdy je akceptován stav ohrožení rizikem nebo v případech, kdy nechcete riziko řešit.
    • Převést. Tento typ použijte v případě, kdy chcete riziko převést do jiného projektu. Po převedení do jiného projektu lze riziko pro aktuální projekt uzavřít.
    • Zmírnit. Tento typ použijte v případě, kdy chcete použít strategii reakce a toto riziko řešit.

      Výchozí: Hlídat

  7. V sekci Kvantifikovat riziko vyplňte následující pole. Následující pole je třeba vysvětlit:
    Pravděpodobnost

    Definuje míru pravděpodobnosti vzniku dopadu. Pravděpodobnost rizika je použita k výpočtu míry ohrožení rizikem.

    Hodnoty: Nízká (1), Střední (2), Vysoká (3)

    Výchozí: Nízká

    Vypočtené riziko

    Zobrazuje výslednou hodnotu vypočtenou na základě výběrů hodnot z polí Pravděpodobnost a Dopad.

    Hodnoty rizika:

    • 4–6 (žlutá). Pravděpodobnost vypočteného rizika je střední.
    • 7–9 (červená). Pravděpodobnost vypočteného rizika je vysoká.
    • 1–3 (zelená). Pravděpodobnost vypočteného rizika je nízká.
    Dopad

    Zobrazuje možný dopad rizika na projekt. Dopadem rizika je myšlen vliv tohoto rizika na výkon, podporovatelnost, náklady a plán projektu. Tato hodnota se použije k výpočtu míry ohrožení rizikem.

    Hodnoty: Nízká (1), Střední (2) nebo Vysoká (3)

    Výchozí hodnota: Nízká

  8. Je li potřeba, připojte případné dokumenty v sekci Přílohy.
  9. Vyplňte následující pole v sekci Vyřešení. Následující pole je třeba vysvětlit:
    Vyřešení

    Definuje finální řešení, jakmile je riziko zmírněno. Data o řešení jsou užitečná pro zpětné zjištění výsledků strategie reakce na riziko při plánování nebo práci s budoucími plány rizik projektů.

    Zůstatková rizika

    Určuje jaká rizika byla v projektu nalezena nebo vytvořena v důsledku akcí provedených k vyřešení rizika. Na rozdíl od přidružených rizik, zůstatková rizika nemají podobné výsledky, ale jsou výsledkem akcí provedených k vyřešení rizika.

  10. Uložte změny.

Vytváření rizik z požadavků na změnu

Vytvoříte-li riziko ze požadavku na změnu, některá pole budou vyplněna podle údajů z příslušeného požadavku na změnu. Chcete-li přímo z rizika zobrazit původní požadavek na změnu, otevřete dané riziko a klikněte na ID v poli Původní požadavek na změnu.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Otevřete nabídku Rizika, problémy a změny a klikněte na položku Požadavek na změnu.
  3. Klikněte na název požadavku na změnu.
  4. Klikněte na položku Vytvořit riziko.
  5. Vyplňte následující pole v sekci Obecné. Následující pole je třeba vysvětlit:
    Kategorie

    Definuje kategorii, do které riziko patří.

    Hodnoty:

    • Přizpůsobivost: Projekt není adaptovatelný.
    • Financování: Financování projektu není alokováno, nebo je k dispozici s omezeními.
    • Lidské rozhraní: Uživatelské rozhraní (UI) je špatně definováno.
    • Implementace: Existují nejasnosti týkající se pracnosti implementace a přijetí projektu uživateli.
    • Vzájemné závislosti: Projekt je závislý na jiných projektech.
    • Cíle: Požadavky, cíle, rozsah a přínosy projektu jsou nepřiměřené, nejasné, nedají se změřit a nedají se ověřit.
    • Kultura organizace: Projekt vyžaduje změny kultury společnosti, obchodních procesů, postupů nebo zásad.
    • Dostupnost zdrojů: Dostupnost interních zdrojů je nejistá a jsou vyžadovány externí zdroje.
    • Sponzorství: Sponzorství není jasně identifikováno a potvrzeno.
    • Podporovatelnost: Projekt nebude v budoucnu možné snadno podporovat a budou třeba rozsáhlé aktualizace.
    • Technické: Technologie použitá v projektu není prověřená a je třeba nových interních nebo externích odborných znalostí.
    Vlastník

    Definuje jméno zdroje, který provádí správu rizika. Tento zdroj je zodpovědný za to, že riziko bude v průběhu svého životního cyklu odpovídajícím způsobem spravováno a sledováno.

    Výchozí: Aktuálně přihlášený zdroj.

    Autor

    Zobrazuje název zdroje, který vytvořil dané riziko.

    Výchozí: Aktuálně přihlášený zdroj.

  6. Vyplňte pole v sekci Podrobnosti. Následující pole je třeba vysvětlit:
    Příznaky rizika

    Definuje příznaky, které identifikují tuto položku jako riziko.

    Popis dopadu

    Zobrazuje popis dopadu rizika na projekt.

    Datum dopadu rizika

    Zobrazuje datum, kdy na projekt dopadly následky rizika.

    Předpoklady

    Definuje předpoklady, které určují zda tato položka může být rizikem. Tyto předpoklady můžete ověřit pro potvrzení, že po dobu trvání rizika budou stále platné. Pokud dojde ke změně předpokladů, může dojít také ke změně dopadu nebo pravděpodobnosti rizika.

    Přidružená rizika

    Definuje rizika tohoto projektu, která jsou přidružena k tomuto riziku. Riziko můžete spojovat pouze s riziky tohoto projektu.

    Přidružené problémy

    Definuje problémy tohoto projektu, které jsou přidruženy k tomuto riziku. Riziko můžete spojovat pouze s riziky tohoto projektu.

  7. V sekci Kvantifikovat riziko vyplňte následující pole. Následující pole je třeba vysvětlit:
    Pravděpodobnost

    Definuje míru pravděpodobnosti vzniku dopadu. Pravděpodobnost rizika je použita k výpočtu míry ohrožení rizikem.

    Hodnoty: Nízká (1), Střední (2), Vysoká (3)

    Výchozí: Nízká

    Dopad

    Zobrazuje možný dopad rizika na projekt. Dopadem rizika je myšlen vliv tohoto rizika na výkon, podporovatelnost, náklady a plán projektu. Tato hodnota se použije k výpočtu míry ohrožení rizikem.

    Hodnoty: Nízká (1), Střední (2) nebo Vysoká (3)

    Výchozí hodnota: Nízká

    Vypočtené riziko

    Zobrazuje výslednou hodnotu vypočtenou na základě výběrů hodnot z polí Pravděpodobnost a Dopad.

    Hodnoty rizika:

    • 4–6 (žlutá). Pravděpodobnost vypočteného rizika je střední.
    • 7–9 (červená). Pravděpodobnost vypočteného rizika je vysoká.

      1–3 (zelená). Pravděpodobnost vypočteného rizika je nízká.

  8. Je li potřeba, připojte případné dokumenty v sekci Přílohy.
  9. Vyplňte následující pole v sekci Vyřešení. Následující pole je třeba vysvětlit:
    Vyřešení

    Definuje finální řešení, jakmile je riziko zmírněno. Data o řešení jsou užitečná pro zpětné zjištění výsledků strategie reakce na riziko při plánování nebo práci s budoucími plány rizik projektů.

    Zůstatková rizika

    Určuje jaká rizika byla v projektu nalezena nebo vytvořena v důsledku akcí provedených k vyřešení rizika. Na rozdíl od přidružených rizik, zůstatková rizika nemají podobné výsledky, ale jsou výsledkem akcí provedených k vyřešení rizika.

  10. Uložte změny.

Hodnocení rizikovosti

Organizace dávají obvykle při alokaci rozpočtu přednost projektům, u kterých se přepokládají nízká nebo střední rizika. Pokud projekt s vysokými riziky nenabízí podstatný přínos nebo není strategicky důležitý z hlediska obchodních cílů, může být ukončen.

Na hlavní stránce rizik můžete vyhodnotit předdefinovaný seznam potenciálních rizikových faktorů pro jednotlivé projekty.

Výsledné riziko je označeno barvami semaforu:

Když nastavíte hodnocení rizikovosti jednotlivých faktorů, dojde k výpočtu celkové úrovně rizika projektu. Tento výpočet je založen na kombinaci úrovní jednotlivých rizikových faktorů ze seznamu. Úroveň celkové míry rizika se zobrazí v horní části seznamu faktorů.

Další informace:

Přidání nových kategorií rizik

Jak funguje hodnocení rizikovosti

Rizika můžete hodnotit na hlavní stránce rizik. Všechny ostatní akce a součásti správy rizik se provádějí na stránce rizik v rámci projektu. Na stránce rizik vytvořte podrobné riziko a přiřaďte je k některé kategorii rizika. Kategorie odpovídá některé kategorii nebo faktoru rizika uvedenému na hlavní stránce rizik.

Pokud se celková výsledná hodnota podrobného rizika liší od hodnocení, které jste tomuto riziku přiřadili na hlavní stránce rizik, tyto dvě součásti správy rizik spolu komunikují. Výsledná hodnota podrobného rizika přepíše vámi přiřazené hodnocení. Vytvoříte-li podrobné riziko, aniž byste mu přiřadili hodnocení, na základě hodnot z položek tohoto rizika dojde k zabarvení příslušného faktoru v seznamu.

Příklad

Předpokládejme, že odstraníte podrobné riziko Financování a v daném typu kategorie rizika existuje více rizik. Výsledná hodnota rizika této kategorie nebo faktoru rizika bude přepočítána na základě kombinace hodnot zbývajících rizik v dané kategorii. Pokud však odstraníte riziko Financování a zůstává pouze jediné riziko této kategorie, můžete zvolit hodnotu rizika z rozevírací nabídky Financování.

Přiřazení hodnocení rizikovosti k rizikovým faktorům

Na hlavní stránce rizik můžete k rizikovým faktorům projektu přiřazovat hodnocení. Rizikové faktory se na stránce zobrazí v sekci Přispívající faktory. Pole Riziko v horní části stránky označuje kombinovanou úroveň rizika pro daný projekt. Úroveň rizika je vyhodnocena na základě všech položek sekce Přispívající faktory na dané stránce.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Vyberte možnosti pro ohodnocení rizika.
    Cíle

    Uvádí, zda jsou požadavky, cíle, rozsah a přínosy přiměřené, jasně definované, změřitelné a ověřitelné.

    Sponzorství

    Uvádí, zda je sponzorství jasně určeno a potvrzeno.

    Financování

    Uvádí, zda je financování projektu dostupné bez omezení.

    Dostupnost zdroje

    Uvádí, zda jsou interní zdroje k dispozici pro projekt bez omezení a externí zdroje nejsou třeba.

    Vzájemné závislosti

    Uvádí, zda projekt nezávisí na jiných projektech.

    Technické

    Uvádí, zda je technologie použitá v projektu prověřená a zda je třeba nových interních či externích odborných znalostí.

    Událostní rozhraní

    Uvádí, zda projekt používá dobře definované uživatelské rozhraní (UI).

    Kultura organizace

    Uvádí, zda projekt vyžaduje změny kultury společnosti, obchodních procesů, postupů nebo zásad.

    Podporovatelnost

    Uvádí, zda bude v budoucnu možné projekt snadno podporovat a nebudou třeba žádné rozsáhlé aktualizace.

    Implementace

    Uvádí, zda v otázkách pracnosti implementace a přijetí ze strany uživatelů existují nepatrné nejasnosti.

    Přizpůsobivost

    Uvádí, zda je projekt snadno adaptovatelný.

  3. Uložte změny.

    Barvy semaforů vedle jednotlivých rizikových faktorů se změní na základě hodnot vybraných pro jednotlivé faktory.

Výsledná hodnota vypočteného rizika

V sekci Kvantifikovat riziko na stránce vlastností rizika můžete zadat a zobrazit výslednou hodnotu vypočteného rizika. Výsledná hodnota je vypočtena podle hodnot vybraných v polích Pravděpodobnost a Dopad na této stránce.

Úroveň pravděpodobnosti a dopadu je vypočtena následovně:

Příklad

Úroveň pravděpodobnosti rizika nastavíte hodnotu Vysoké (3) a úroveň dopadu na hodnotu Střední (2). Výsledná hodnota rizika je 6.

Výsledná hodnota vypočteného rizika pracuje u všech projektů ve spojení s mezní hodnotou rizika na úrovni systému, kterou nastavil správce aplikace CA Clarity PPM. Mezní hodnota rizika je taková úroveň rizika, kterou lze ještě tolerovat, aniž by bylo nutné spustit strategii reakce na riziko.Mezní hodnota rizika je praktický prvek, neboť projekty mohou mít stovky rizik. Jediný způsob, jak je spravovat, je zaměřit se na ta nejdůležitější.

Matice výsledných hodnot rizik a mezní hodnota rizika obsahují výchozí hodnoty. Podle potřeb organizace je lze nastavit na jakkoli vysokou nebo nízkou hodnotu. Na stránce rizik můžete zjistit, zda byla u vašeho rizika překročena mezní hodnota či nikoli. Můžete navrhnout postupy nebo procesy pro zpracování rizik, u kterých byla mezní hodnota rizika překročena.

Další informace:

O matici Výsledné hodnoty rizika

Nastavení mezní hodnoty rizika

Základní informace o poznámkách k rizikům

Můžete přidat poznámky s dalšími informacemi o riziku (problému nebo požadavku na změnu). Poznámky, které přidáte, se zobrazí v seznamu na stránce Poznámky k riziku. Poznámky jsou uvedeny v pořadí, ve kterém byly vytvořeny, přičemž poslední vytvořená poznámka se v seznamu zobrazí jako první. Na této stránce můžete seřadit seznam poznámek a přidat další poznámky.

Nemůžete upravovat ani vytvářet odpovědi na poznámky k rizikům.

Další informace:

Přidání poznámek (Rizika)

Přidání poznámek (Rizika)

Postupujte takto:

  1. Otevřete nabídku Rizika, problémy a změny a klikněte na možnost Rizika.
  2. Otevřete požadavek, ke kterému chcete přidat poznámku.
  3. Klikněte na položku Poznámky.
  4. Vyplňte pole a uložte poznámky kliknutím na tlačítko Přidat.

Rizika přidružená k úkolům

Riziko můžete přiřadit k existujícímu úkolu, nebo vytvořit nový úkol. Rizika můžete také přiřadit k jednomu nebo více klíčovým úkolům. Klíčový úkol je určitým způsobem významný. Například počáteční datum jiných úkolů může záviset na klíčovém úkolu.Na stránce Úkoly přidružené k riziku můžete zobrazit seznam úkolů přidružených k danému riziku.

Vytvořená rizika můžete přidružit k úkolům a zobrazit je na stránce rizik přidružených k úkolům. Rizika uvedená na této stránce nelze upravovat a nelze na ně odpovídat.

Další informace:

Zobrazení seznamu rizik přidružených k úkolům

Vytvoření klíčových úkolů přidružených k rizikům

Přidružení existujících úkolů k rizikům

Zobrazení seznamu rizik přidružených k úkolům

Seznam rizik zobrazíte následujícím způsobem. Stránka zobrazuje název rizika, prioritu, stav, datum dopadu a jméno přiřazené osoby. Zdroje s přístupem k projektům mohou rizika zobrazit.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Klikněte na název rizika.
  3. Klikněte na možnost Přidružené úkoly.

Další informace:

Rizika přidružená k úkolům

Přidružení existujících úkolů k rizikům

Vytvoření klíčových úkolů přidružených k rizikům

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Klikněte na název rizika.
  3. Klikněte na možnost Přidružené úkoly.
  4. Klikněte na tlačítko Nový.
  5. Vyplňte pole v sekci Obecné. Následující pole je třeba vysvětlit:
    Milník

    Určuje, že úkol bude stanoven jako milník. Milníky jsou úkoly, které mají datum splnění, ale ne dobu trvání (a období mezi datem zahájení a ukončení).Po uložení bude pole Zahájení na stránce vlastností úkolu uzamčeno.

    Výchozí: Nezaškrtnuto

    Poznámka: K milníkům nelze přiřazovat členy týmu. Milníkem nemůže být souhrnný úkol.

    Klíčový úkol

    Parametr určuje, zda chcete tento úkol označit jako klíčový. Klíčový úkol je určitým způsobem významný. Například počáteční datum jiných úkolů může záviset na klíčovém úkolu.

    Příklad: Pokud se jedná o úkol, jehož dokončení je zásadní pro stanovení data zahájení jiných úkolů, potom jej označte jako klíčový.

    Výchozí nastavení: Zaškrtnuto

    Status

    Zobrazí stav úkolu na základě hodnoty % dokončeno. Hodnota tohoto pole je automaticky vypočtena a aktualizována na základě hodnoty % dokončeno.

    Hodnoty:

    • Dokončeno. Označuje, že hodnota ETC úkolu je nula a hodnota procenta dokončení je 100.
    • Nezahájeno. Udává, že skutečné hodnoty nejsou zaneseny a hodnota procenta dokončení se rovná nule.
    • Zahájeno. Zobrazí se, když zdroj zanese skutečné hodnoty pro přiřazení úkolu. Hodnota procenta dokončení úkolu je větší než nula a menší než 100.

      Výchozí hodnota: Nezahájeno

    % dokončeno

    Když je úkol částečně dokončen, definuje toto pole dokončenou část úkolu vyjádřenou v procentech.

    Hodnoty:

    • Nula Úkol nebyl zahájen.
    • 1 až 99. V úkolu je zanesen odhad na dokončení (ETC) nebo skutečné hodnoty a úkol není zahájen.
    • 100. Úkol je dokončen.
    • Výchozí hodnota: 0
    Kód účtování (poplatku)

    Definuje kód účtování daného úkolu. Kódy účtování (poplatku) na úrovni úkolu mají přednost před kódy účtování (poplatku) na úrovni projektu, když jsou oba zadány.

    Nutno zahájit

    Definuje datum, kdy je nutné zahájit práci na úkolu. Toto datum slouží jako časové omezení pro automatické plánování.

    Nutno dokončit

    Definuje datum, kdy je nutné dokončit práci na úkolu. Toto datum slouží jako omezení pro automatické plánování.

    Nezahájit dříve než

    Definuje nejbližší možné datum zahájení úkolu. Toto datum slouží jako omezení pro automatické plánování.

    Nezahájit později než

    Definuje nejzazší možné datum zahájení úkolu. Toto datum slouží jako omezení pro automatické plánování.

    Nedokončit dříve než

    Definuje nejbližší možné datum dokončení úkolu. Toto datum slouží jako omezení pro automatické plánování.

    Nedokončit později než

    Definuje nejzazší možné datum dokončení úkolu. Toto datum slouží jako omezení pro automatické plánování.

    Vyloučit z automatického plánování

    Specifikuje data, která budou vyloučena z procesu automatického plánování.

    Výchozí: Nezaškrtnuto

    Povinné: Ne

    Poznámka: Toto pole pracuje s polem Plánovat přiřazení pro vyloučené úkoly na stránce automatického plánování. Pokud vyloučíte úkol z automatického plánování, avšak povolíte měnit data přiřazení zdrojů k vyloučeným úkolům při automatickém plánování, proces automatického plánování změní data přiřazení zdrojů k úkolům v mezích stanovených datem zahájení a datem ukončení úkolu.

  6. Uložte a odešlete změny.

Přidružení existujících úkolů k rizikům

Přidružení rizika k úkolu vám pomůže zobrazit přidružení na stránce rizik přidružených k úkolům.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Klikněte na název rizika.
  3. Klikněte na možnost Přidružené úkoly.
  4. Klikněte na položku Přidat stávající úkoly.
  5. Zaškrtněte políčko vedle úkolu, který chcete přidružit k danému riziku, a klikněte na položku Připojit.

Další informace:

Zobrazení seznamu rizik přidružených k úkolům

Auditní záznamy rizik

Stránka Auditní záznamy rizik umožňuje zjistit, zda byla změněna některá pole rizika, případně který uživatel tyto změny provedl. Tímto způsobem lze sledovat změny podle zdroje a data.

Správce aplikace CA Clarity PPM může nastavit auditování, aby byly zaznamenávány a uchovávány údaje o operacích prováděných s riziky. Když upravíte riziko, při zobrazení v aplikaci CA Clarity PPM bude provedená změna uvedena na stránce Auditní záznamy.

Další informace naleznete v Příručce vývojáře aplikace Studio.

Zobrazení auditních polí (Rizika)

Můžete zobrazit pole, která byla u daného rizika změněna. Tato pole se zobrazí v seznamu na stránce auditních záznamů rizik společně s datem změny a se jménem osoby, která změnu provedla.

Abyste mohli stránku Auditní záznamy rizik zobrazit, musí správce aplikace CA Clarity PPM nastavit u rizik auditování.

Další informace naleznete v Příručce vývojáře aplikace Studio.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Klikněte na název rizika.
  3. Klikněte na položku Auditování.
  4. Vyfiltrujte seznam.

Procesy správy rizik

Procesy lze používat k automatizaci určitých prvků procesu správy rizik. Než však začnete vytvářet nebo udržovat procesy správy rizik, je třeba se seznámit s podstatou procesů a s tím, jak fungují.

Další informace naleznete v Základní uživatelské příručce.

Problémy

Stránka problémů pomáhá vytvářet a spravovat problémy. Můžete vytvářet problémy z rizik a eskalovat tak vážné riziko na ještě vyšší úroveň. Nebo můžete vytvářet problémy nezávisle na rizicích a požadavcích na změny. Problémy můžete stejně jako rizika přidružit k akcím, úkolům a procesům.

Práce s problémy

Stránka se seznamem problémů zobrazuje seznam existujících problémů. Chcete-li otevřít stránku se seznamem problémů, otevřete projekt a v nabídce Rizika, problémy a změny klikněte na možnost Problémy.

Problém můžete spravovat následujícími způsoby:

Vytváření problémů

Pro každý projekt můžete vytvořit libovolné množství problémů. Problémy můžete vytvářet stejně jako projekty, programy nebo rizika, a to následovně:

Vytváření problémů z požadavků na změnu

Problémy můžete vytvářet z požadavků na změnu.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Otevřete nabídku Rizika, problémy a změny a klikněte na možnost Požadavek na změnu.
  3. Klikněte na název požadavku na změnu.
  4. Klikněte na položku Vytvořit problém.
  5. Vyplňte pole v sekci Obecné. K dispozici jsou následující pole:
    Vlastník

    Definuje jméno zdroje, který provádí správu rizika. Tento zdroj je zodpovědný za to, že problém bude v průběhu svého životního cyklu odpovídajícím způsobem spravován a sledován. Pokud vytvoříte problém z uzavřeného rizika, hodnota tohoto pole se načte z pole Vlastník na stránce vlastností rizika.

    Výchozí hodnota: Právě přihlášený zdroj

    Autor

    Zobrazuje jméno zdroje, který vytvořil tento problém.

    Výchozí: Právě přihlášený zdroj

  6. Vyplňte pole v sekci Podrobnosti.
  7. Připojte případné dokumenty.
  8. V sekci Vyřešení vyplňte pole Vyřešení.
  9. Uložte změny.

Importování problémů z jiného systému záznamů

Pokud ve vaší organizaci používáte k vytvoření a monitorování problémů jiný systém (například aplikaci Microsoft Excel nebo Access), můžete je pomocí rozhraní XML Open Gateway (XOG) importovat do aplikace CA Clarity PPM.

Další informace naleznete v Příručce pro vývojáře pro XML Open Gateway.

Uzavření požadavků na změnu a sledování jako problémů

Velmi rychle můžete vytvořit požadavek na změnu z existujícího problému. Do nového požadavku na změnu jsou přeneseny základní informace ze společných polí pro snadné nastavení. Pro usnadnění procházení záznamů je na stránce vlastností problému zobrazen odkaz zpět na původní požadavek na změnu.

Navíc lze ručně přidružovat problémy nebo požadavky na změnu k sobě navzájem. Přidružení usnadňuje porozumění vztahům mezi problémy a požadavky na změnu a umožňuje lepší celkovou správu projektu.

Kliknutím na ID v poli Původní požadavek na změnu zobrazíte původní požadavek na změnu.

Postupujte takto:

  1. Otevřete stránku požadavku na změnu.
  2. Změňte Stav na hodnotu Uzavřeno.
  3. Uložte změny.
  4. Klikněte na položku Vytvořit problém.
  5. Vyplňte pole v sekci Obecné. K dispozici jsou následující pole:
    Vlastník

    Definuje jméno zdroje, který provádí správu rizika. Tento zdroj je zodpovědný za to, že problém bude v průběhu svého životního cyklu odpovídajícím způsobem spravován a sledován. Pokud vytvoříte problém z uzavřeného rizika, hodnota tohoto pole se načte z pole Vlastník na stránce vlastností rizika.

    Výchozí hodnota: Právě přihlášený zdroj

    Autor

    Zobrazuje jméno zdroje, který vytvořil tento problém.

    Výchozí: Právě přihlášený zdroj

  6. Vyplňte pole v sekci Podrobnosti. K dispozici jsou následující pole:
    Cílové datum vyřešení

    Definuje datum vyřešení problému. Toto datum musí být stejné nebo dřívější než datum dopadu.

    Výchozí: Aktuální datum

  7. Připojte případné dokumenty.
  8. V sekci Vyřešení vyplňte pole Vyřešení.
  9. Uložte změny.

Poznámky k problému

Můžete přidat poznámky a pomocí nich zaznamenat další informace o problému. Poznámky se zobrazí v seznamu na stránce Poznámky k problému. Poznámky jsou uvedeny v pořadí, ve kterém byly vytvořeny, přičemž poslední vytvořená poznámka se v seznamu zobrazí jako první. Na této stránce můžete seřadit seznam poznámek a přidat další poznámky.

Nelze zadávat odpovědi na poznámky k problémům.

Přidávání poznámek (Problémy)

Poznámky se zobrazí na stránce problémů v sekci se seznamem. Nelze však vytvářet odpovědi na poznámky ani poznámky k problémům upravovat. Uživatelé s přístupem na stránku Rizika, problémy a změny v rámci projektu mohou poznámky zobrazit.

Postupujte takto:

  1. Otevřete nabídku Rizika, problémy a změny a klikněte na možnost Problémy.
  2. Otevřete problém, ke kterému chcete přidat poznámku.
  3. Klikněte na položku Poznámky.
  4. Vyplňte pole a uložte poznámky kliknutím na tlačítko Přidat.
  5. Otevřete projekt a klikněte na nabídku Rizika, problémy a změny.

Problémy přidružené k úkolům

Chcete-li přidružit úkoly k problému nebo zobrazit seznam úkolů přidružených k problému, použijte stránku úkolů přidružených k problému. K problému lze přidružit úkoly, klíčové úkoly a milníky. Na problémy v seznamu nelze odpovídat a nelze je upravovat.

Ve výchozím nastavení se v seznamu nezobrazují všechny úkoly, které jsou k problému přidružené. Chcete-li zobrazit všechny úkoly přidružené k problému, rozbalte sekci filtru, v poli Klíčový úkol vyberte možnost Vše a klikněte na položku Filtr.

Zobrazení seznamu problémů přidružených k úkolům

Pomocí následujícího postupu můžete zobrazit seznam problémů. Stránka zobrazuje název problému, prioritu, cílové datum vyřešení a jméno přiřazené osoby. Zdroje s přístupem k projektům mohou problémy zobrazit.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Otevřete nabídku Rizika, problémy a změny a klikněte na možnost Problémy.
  3. Klikněte na název problému.
  4. Klikněte na možnost Přidružené úkoly.

Další informace:

Přidružení existujících klíčových úkolů k problémům

Přidružení existujících klíčových úkolů k problémům

Vytvoření přidružení problému k úkolu umožní zobrazit totéž pomocí stránky problémů přidružených k úkolům.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Otevřete nabídku Rizika, problémy a změny a klikněte na možnost Problémy.
  3. Klikněte na název problému.
  4. Klikněte na možnost Přidružené úkoly.
  5. Klikněte na položku Přidat stávající úkoly.
  6. Zaškrtněte políčko vedle úkolu, který chcete k problému přidružit, a klikněte na možnost Připojit.

Další informace:

Problémy přidružené k úkolům

Zobrazení seznamu problémů přidružených k úkolům

Auditní záznamy problému

Pomocí stránky auditních záznamů problému můžete zobrazit změny podrobností určitého problému a zdroje, které změny provedly. Změny lze sledovat podle zdroje a data.

Nastavení polí vlastností, nezbytných pro auditní záznamy, určuje správce aplikace CA Clarity PPM.

Další informace naleznete v Příručce vývojáře aplikace Studio.

Zobrazení auditních polí (Problémy)

Pomocí filtru problému můžete zobrazit atributy, které se změnily, a jak se změnily. Pole se zobrazují v seznamu na stránce auditních záznamů problému a zobrazují jméno zdroje, který provedl změny, a kdy se tak stalo.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Otevřete nabídku Rizika, problémy a změny a klikněte na možnost Problémy.
  3. Klikněte na název problému.
  4. Klikněte na položku Auditování.
  5. Vyfiltrujte seznam.

Procesy problému

Procesy lze používat k automatizaci určitých prvků procesu správy problémů. Můžete například vytvořit proces, který oznámí dokončení úkolu souvisejícího s problémem. Dříve než začnete vytvářet a udržovat procesy správy problémů, seznamte se s procesem a jeho fungováním.

Další informace naleznete v Příručce pro správu.

Další informace naleznete v Základní uživatelské příručce.

Požadavky na změnu

Požadavky na změnu můžete vytvořit, aby bylo možné odesílat a sledovat požadavky podílníků. Požadavky na změnu jsou požadavky na rozšíření či snížení rozsahu projektu nebo na úpravy harmonogramů. Požadavek na změnu může být vznesen v souvislosti s novou funkcí produktu, vylepšením, vadou nebo změněným požadavkem. Stav požadavku na změnu můžete sledovat v průběhu životního cyklu projektu.

Práce s požadavky na změnu

Stránka seznamu požadavků na změnu zobrazuje seznam existujících požadavků na změnu. Přístup na stránku získáte, když otevřete projekt a v nabídce Rizika, problémy a změny kliknete na možnost Požadavky na změnu.

Požadavky na změny můžete upravovat následujícími způsoby:

Vytváření požadavků na změnu

Pro každý projekt můžete vytvořit libovolné množství požadavků na změnu následujícími způsoby:

Vytvoření požadavku na změnu

Požadavek na změnu vytvoříte pomocí následujících kroků.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Otevřete nabídku Rizika, problémy a změny a klikněte na možnost Požadavek na změnu.
  3. Klikněte na tlačítko Nový.
  4. Vyplňte pole v sekci Obecné. Následující pole je třeba vysvětlit:
    Vlastník

    Určuje jméno zdroje, který spravuje požadavek. Tento zdroj je zodpovědný za to, že bude požadavek v průběhu svého životního cyklu odpovídajícím způsobem spravován a sledován.

    Výchozí hodnota: Právě přihlášený zdroj

    Autor

    Zobrazuje jméno zdroje, který vytvořil tento požadavek.

    Výchozí: Právě přihlášený zdroj

  5. Vyplňte pole v sekci Podrobnosti.
  6. Případné dokumenty připojte v sekci Přílohy
  7. Vyplňte pole v sekci Vliv. Následující pole je třeba vysvětlit:
    Dopad na směrný plán

    Určuje, jaký vliv mohou změny v požadavku mít na směrný plán projektu.

    Dopad na jiné projekty

    Určuje, jaký vliv může požadavek mít na jiné projekty.

    Přínosy

    Určuje, jaký přínos pro projekt může změna mít.

    Změna nákladů

    Definuje o jakou částku může požadavek změnit rozpočtové náklady projektu. Rozpočtové náklady projektu se definují v poli na stránce vlastností rozpočtu.

    Změna plánu

    Určuje počet dní, o který může požadavek zpozdit nebo uspíšit celkový harmonogram projektu.

    Změna ve zdrojích

    Určuje počet, který odpovídá požadavku na zvýšení nebo snížení počtu zdrojů požadovaných pro projekt.

  8. Vyplňte pole v sekci Vyhodnocení.
  9. Uložte změny.

Vytváření požadavků na změnu z rizik

Požadavky na změnu můžete vytvářet z existujících rizik. Na stránce vlastností požadavku na změnu se také zobrazuje pole Původní riziko. Pole představuje odkaz na riziko, ze kterého je požadavek na změnu odvozen. Do nového požadavku na změnu jsou za účelem snadného nastavení přeneseny základní informace, například název rizika a číslo ID.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Klikněte na název rizika.
  3. Klikněte na položku Vytvořit požadavek na změnu.
  4. Vyplňte pole v sekci Obecné. Následující pole je třeba vysvětlit:
    Vlastník

    Určuje jméno zdroje, který spravuje požadavek. Tento zdroj je zodpovědný za to, že bude požadavek v průběhu svého životního cyklu odpovídajícím způsobem spravován a sledován.

    Výchozí hodnota: Právě přihlášený zdroj

    Autor

    Zobrazuje jméno zdroje, který vytvořil tento požadavek.

    Výchozí: Právě přihlášený zdroj

  5. Vyplňte pole v sekci Podrobnosti.
  6. Vyplňte pole v sekci Vliv. Následující pole je třeba vysvětlit:
    Dopad na směrný plán

    Definuje dopad požadavku na změnu na směrný plán projektu.

    Dopad na jiné projekty

    Definuje dopad požadavku na změnu na jiné projekty.

    Přínosy

    Popište, jaký přínos pro projekt může změna mít.

    Změna nákladů

    Definuje o jakou částku může požadavek změnit rozpočtové náklady projektu. Rozpočtové náklady projektu se definují v poli na stránce vlastností rozpočtu.

    Změna plánu

    Určuje počet dní, o který může požadavek zpozdit nebo uspíšit celkový harmonogram projektu.

    Změna ve zdrojích

    Určuje počet, který odpovídá požadavku na zvýšení nebo snížení počtu zdrojů potřebných pro projekt.

  7. Vyplňte pole v sekci Vyhodnocení.
  8. Uložte změny.

Poznámka: Chcete-li zavřít požadavek na změnu, změňte jeho stav na Zavřeno.

Další informace:

Vytvoření požadavku na změnu

Uzavření požadavku na změnu

Jakmile je požadavek na změnu vyřešen, změňte jeho stav na hodnotu Uzavřeno a zadejte k němu informace o finálním vyřešení. Zadání podrobných informací o vyřešení může pomoci zpětně zjistit výsledek požadavku při plánování nebo práci s plány budoucích projektů.

Postupujte takto:

  1. Otevřete požadavek na změnu, který chcete uzavřít.

    Zobrazí se hlavní stránka požadavku na změnu.

  2. V sekci Obecné vlastnosti vyplňte následující pole:
    Stav

    Určuje stav žádosti o změnu.

    Hodnoty: Otevřeno, Probíhající práce, Uzavřeno nebo Vyřešeno.

    Výchozí hodnota: Otevřeno

    Povinné: Ano

    Jako stav vyberte hodnotu Uzavřeno.

    Důvody

    Zadejte důvod požadované změny.

  3. Uložte změny.

Poznámky (Požadavky na změnu)

Můžete přidat poznámky a pomocí nich zaznamenat další informace o požadavku. Poznámky, které přidáte, se zobrazí v seznamu na stránce poznámek k požadavku na změnu. Poznámky jsou uvedeny v pořadí, ve kterém byly vytvořeny, přičemž poslední vytvořená poznámka se v seznamu zobrazí jako první. Na této stránce můžete seřadit seznam poznámek a přidat další poznámky. Nelze vytvářet odpovědi na poznámky k požadavkům na změnu.

Vytváření poznámek k požadavkům na změnu

Nové požadavky na změnu se zobrazí na stránce poznámek k požadavku na změnu. Poznámky k požadavkům na změnu se na stránce zobrazí v sekci se seznamem. Poznámky lze na stránce pouze zobrazit.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Otevřete nabídku Rizika, problémy a změny a klikněte na možnost Požadavek na změnu.
  3. Otevřete požadavek, ke kterému chcete přidat poznámku.
  4. Klikněte na položku Poznámky.
  5. Vyplňte pole a uložte poznámky kliknutím na tlačítko Přidat.

Auditní záznamy požadavku na změnu

Stránka auditních záznamů požadavku na změnu umožňuje zobrazit, kdy a kým byla změněna určitá pole požadavku. Tímto způsobem lze sledovat změny podle zdroje a data.

Správce aplikace CA Clarity PPM může nastavit auditování tak, aby probíhalo a zachovávalo záznam operací provedených v požadavcích na změnu. Upravíte-li požadavek na změnu, změna se projeví na stránce Auditní záznamy, když ji zobrazíte v aplikaci CA Clarity PPM.

Další informace naleznete v Příručce vývojáře aplikace Studio.

Zobrazení auditních polí (Požadavky na změnu)

Můžete zobrazit atributy požadavku, které prošly změnou. Pole se zobrazují v dolní polovině stránky auditních záznamů požadavku na změnu. Podrobnosti obsahují jméno zdroje, který požadavek změnil, a kdy se tak stalo.

Dříve než budete moci zobrazit stránku auditních záznamů požadavku na změnu, je třeba, aby správce aplikace CA Clarity PPM nastavil hodnotu rizik pro auditování.

Další informace naleznete v Příručce vývojáře aplikace Studio.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.

    Zobrazí se stránka rizik.

  2. Otevřete nabídku Rizika, problémy a změny a klikněte na možnost Požadavek na změnu.

    Zobrazí se stránka požadavků na změnu.

  3. Otevřete požadavek a klikněte na možnost Auditování.

    Zobrazí se stránka auditních záznamů požadavku na změnu.

  4. Vyfiltrujte seznam.

    Zobrazí se auditní pole požadavku.

Procesy požadavků na změnu

Procesy lze použít k automatizaci určitých prvků v procesu požadavků na změnu. Můžete například vytvořit procesy, které vám oznámí, když některý z auditních záznamů požadavku na změnu prodělá změny. Dříve než začnete vytvářet a udržovat procesy požadavků na změnu, seznamte se s procesem a jeho fungováním.

Další informace naleznete v Základní uživatelské příručce.

Akce (Projekty)

Akce jsou jednotky neúkolové práce, které můžete přiřadit sami sobě či ostatním a které mohou ostatní přiřadit vám. Pomocí akcí můžete sledovat průběh projektů a zajistit, aby byl projekt včas dokončen.

Další informace:

Práce s akcemi (Projekty)

Práce s akcemi (Projekty)

Akce související s projektem se zobrazují v seznamu v portletu Akce na stránce Přehled. Zobrazují se také v seznamu na stránce Organizér akcí a v rámci projektu na stránce Akce.

Na stránce Vlastnosti akce můžete měnit obecné vlastnosti akce, nastavení oznámení a osobu přiřazenou k akci. Stav můžete aktualizovat pouze u těch akcí, které byly vytvořeny a vám přiřazeny jinými zdroji.

Akce můžete spravovat následujícími způsoby:

Vytvoření akcí (Projekty)

Akce související s projektem můžete vytvářet z projektu. Po vytvoření akce se stáváte jejím vlastníkem a můžete ji přiřadit ke zdrojům, které k ní mají přístup. Jako vlastník můžete akce upravit nebo odstranit.

Postupujte takto:

  1. Otevřete možnost Domů a v nabídce Osobní klikněte na možnost Organizér.
  2. Klikněte na tlačítko Nový.
  3. Vyplňte pole v sekci Obecné. Následující pole je třeba vysvětlit:
    Opakující se

    Označuje, zda se akce vyskytuje v pravidelných intervalech. Pokud se akce vyskytuje pouze jednou, zrušte zaškrtnutí políčka.

    Frekvence

    Určuje, jak často se má akce opakovaně vyskytnout. Chcete-li například hlášení o stavu každý týden, zadejte do pole Frekvence hodnotu 1.

  4. Vyplňte pole v sekci Oznámit. Následující pole je třeba vysvětlit:
    Uvědomit přiřazenou osobu

    Označuje, zda přiřazený zdroj obdrží oznámení formou e-mailu nebo SMS na stránce přehledu.

    Výchozí: Nezaškrtnuto

    Odeslat připomínku

    Označuje, zda je přiřazenému zdroji (nebo zdrojům) odeslána připomínka ve formě e-mailového oznámení ve chvíli, kdy má být akce dokončena.

    Výchozí: Nezaškrtnuto

    Časový předstih pro odeslání připomínky

    Je-li políčko Odeslat připomínku zaškrtnuté, definuje toto pole dobu před dokončením položky, kdy má být připomenutí odesláno. Do pole můžete zadat například hodnotu 15 a v poli Jednotky vybrat hodnotu Minuty.

  5. Vyberte zdroje, kterým chcete přiřadit akci, v sekci Přiřazené osoby.
  6. Uložte změny.

Poznámky

Můžete přidat poznámky s dalšími informacemi o riziku, problému nebo požadavku na změnu. Poznámky, které přidáte, se zobrazí v seznamu na stránce Poznámky. Poznámky jsou uvedeny v pořadí, ve kterém byly vytvořeny, přičemž poslední vytvořená poznámka se v seznamu zobrazí jako první. Na této stránce můžete seřadit seznam poznámek a přidat další poznámky. Nelze vytvářet odpovědi na poznámky.

Přidání poznámek (Rizika)

Postupujte takto:

  1. Otevřete nabídku Rizika, problémy a změny.
  2. Klikněte na možnost Rizika, problémy nebo požadavky na změny.
  3. Chcete-li přidat poznámku, otevřete příslušné riziko, problém nebo požadavek na změnu.
  4. Klikněte na položku Poznámky.
  5. Vyplňte pole a uložte poznámky kliknutím na tlačítko Přidat.

Přidávání poznámek k problémům

Poznámky se zobrazí na stránce problémů v sekci se seznamem. Nelze však vytvářet odpovědi na poznámky ani poznámky k problémům upravovat. Uživatelé s přístupem na stránku Rizika, problémy a změny v rámci projektu mohou poznámky zobrazit.

Postupujte takto:

  1. Otevřete nabídku Rizika, problémy a změny a klikněte na možnost Problémy.
  2. Otevřete problém, ke kterému chcete přidat poznámku.
  3. Klikněte na položku Poznámky.
  4. Vyplňte pole a uložte poznámky kliknutím na tlačítko Přidat.

Přidávání poznámek k požadavkům na změnu

Nové požadavky na změnu se zobrazí na stránce poznámek k požadavku na změnu. Poznámky k požadavkům na změnu se na stránce zobrazí v sekci se seznamem. Poznámky lze na stránce pouze zobrazit.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Otevřete nabídku Rizika, problémy a změny a klikněte na možnost Požadavek na změnu.
  3. Otevřete požadavek, ke kterému chcete přidat poznámku.
  4. Klikněte na položku Poznámky.
  5. Vyplňte pole a uložte poznámky kliknutím na tlačítko Přidat.

Auditní záznamy

Pomocí stránky auditních záznamů problému můžete zobrazit změny podrobností určitého problému a zdroje, které změny provedly. Změny lze sledovat podle zdroje a data.

Nastavení polí vlastností, nezbytných pro auditní záznamy, určuje správce aplikace CA Clarity PPM.

Další informace naleznete v Příručce vývojáře aplikace Studio.

BCL--View Audit Fields (Risks)

Pomocí filtru problému můžete zobrazit atributy, které se změnily, a jak se změnily. Pole se zobrazují v seznamu na stránce auditních záznamů problému a zobrazují jméno zdroje, který provedl změny, a kdy se tak stalo.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Otevřete nabídku Rizika, problémy a změny a klikněte na možnost Rizika.
  3. Klikněte na název rizika.
  4. Klikněte na položku Auditování.
  5. Vyfiltrujte seznam.

Zobrazení auditních polí (Problémy)

Pomocí filtru problému můžete zobrazit atributy, které se změnily, a jak se změnily. Pole se zobrazují v seznamu na stránce auditních záznamů problému a zobrazují jméno zdroje, který provedl změny, a kdy se tak stalo.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Otevřete nabídku Rizika, problémy a změny a klikněte na možnost Problémy.
  3. Klikněte na název problému.
  4. Klikněte na položku Auditování.
  5. Vyfiltrujte seznam.

Zobrazení auditních polí (Požadavky na změnu)

Pomocí filtru požadavku na změnu můžete zobrazit atributy, které se změnily, a informace o tom, jak se změnily. Pole se zobrazují v seznamu na stránce auditních záznamů požadavku na změnu. Zobrazují jméno zdroje, který provedl změny, a kdy se tak stalo.

Postupujte takto:

  1. Otevřete projekt a klikněte na možnost Rizika, problémy a změny.
  2. Otevřete nabídku Rizika, problémy a změny a klikněte na položku Požadavek na změnu.
  3. Klikněte na název požadavku na změnu.
  4. Klikněte na položku Auditování.
  5. Vyfiltrujte seznam.
